抢抓施工黄金期 兴港燃气兴港新能源调压站全力冲刺供暖季竣工投运
盛夏七月,正是工程建设的黄金窗口期。在兴港新能源调压站项目施工现场,机械有序运转、人员干劲十足,呈现出大干快上、热火朝天的建设态势。作为航空港区燃气保供的核心枢纽工程,项目自开工建设以来,科学统筹施工计划、稳步推进各项建设任务,当前土建施工、工艺管线铺设等多项作业同步铺开,核心施工节点如期完成,向着供暖季前竣工投运目标全力冲刺。

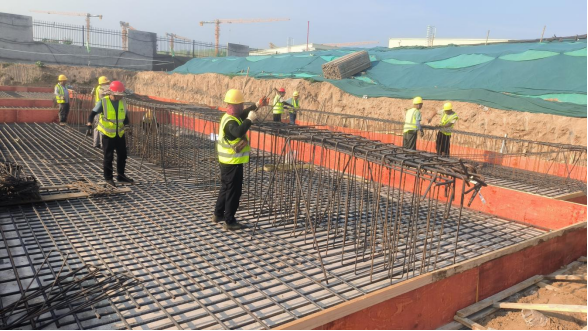

7月9日,走进施工现场,20余名建设者正紧张有序地进行着钢筋绑扎及支模作业。埋地工艺管道施工接近尾声,喷淋设施沿站区围墙蜿蜒延伸,站区东侧钢筋及模板加工区布置规范,各作业面衔接紧密、有条不紊。
“现阶段我们重点推进综合用房基础施工作业,整体进度已完成80%,计划7月中下旬启动一层梁板浇筑及站区围墙施工建设。”兴港新能源调压站项目负责人介绍。“项目整体建设分为四大核心阶段,依次开展综合用房施工、工艺装置区建设、室内装修与设备调试检修、竣工验收及投运工作,目前项目正处于综合用房施工的关键攻坚阶段。”
兴港新能源调压站坐落于黄海路以南、竹贤西街以东,占地约5.79亩,总建筑面积1854.52平方米。场站主要接收上游高压天然气,经过滤、计量、调压等工序后送入城市中压管网,搭建稳定高效的区域燃气输配体系。项目投运后可补齐航空港区先进制造业集聚区供气缺口,强化比亚迪、坤达产业园等重点产业项目能源保障能力,夯实航空港区产业高质量发展与居民安全用气的能源基础。
下一步,兴港燃气将始终坚守安全生产底线,紧盯竣工投运目标,科学优化施工方案,统筹推进工程提速增效与全流程质量管控,严把建材进场、施工工艺、竣工验收各道关口。同时,针对性落实夏季高温施工防暑降温、安全生产保障举措,全力抢抓建设工期,力争在今冬燃气保供季到来前实现竣工投用,切实发挥枢纽场站保供稳供作用。- 上一篇:没有啦
